卢阿拉巴铜冶炼年度大修圆满完成



来源:卢阿拉巴铜冶炼         发布时间:2022-08-28 】  【打印

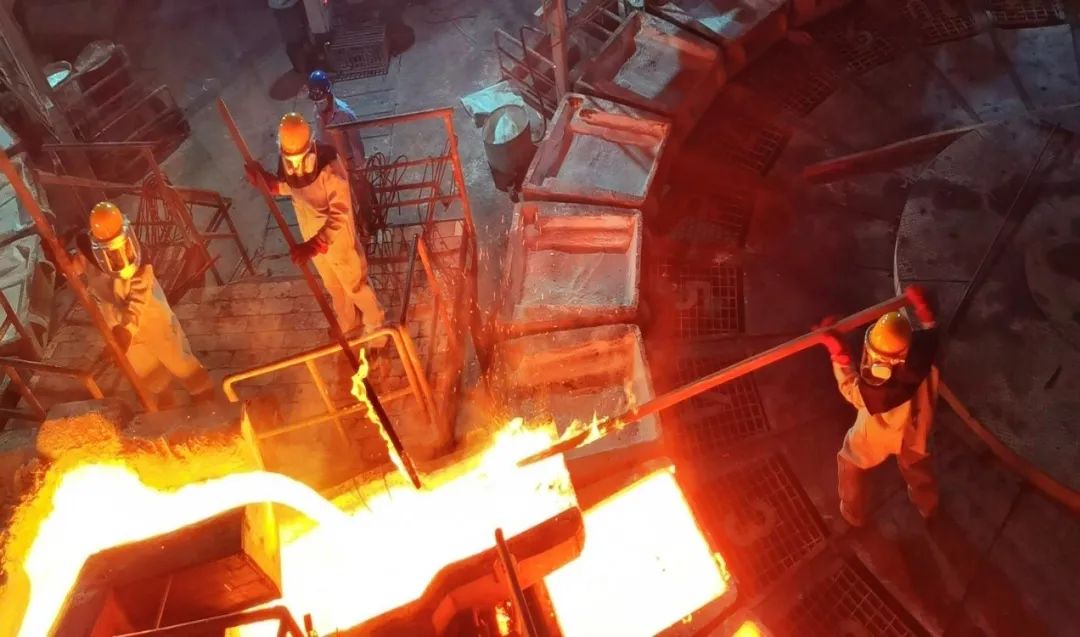

刚果(金)当地时间2022年8月27日20点06分 ,吹炼炉产出第一包铜,标志着中国有色集团出资企业卢阿拉巴铜冶炼股份有限公司(简称:卢阿拉巴铜冶炼)年度大修圆满结束,顺利启动生产。此次检修在确保安全质量的前提下,提前完成了各项工作任务,为新一轮经营发展创造了有利条件。

7月2日,大修正式开始,全厂900多项检修任务、64个工作面全面铺开多面推进,参战人员包括中色十五冶、中色大冶、阿美炉窑公司、谦比希铜冶炼及卢阿拉巴铜冶炼中刚方员工1000余人,包括括铆焊、机械、砌筑、防腐、电器、仪表等专业,项目有60%涉及高空和吊物、20%涉及受限空间,检修环境恶劣,安全风险较高。2022年7月26日,中国有色集团总经理助理、刚果(金)代表处主任骆新耿转成进行了检修慰问,再三叮嘱检修职工要注意检修安全。

卢阿拉巴铜冶炼在做好安全评估的前提下,成立了检修指挥组,研究编制了《2022年检修组织管理手册》,公司领导每天深入现场靠前指挥,科学调度,对于检修中的物资、人员、进度、安全措施、技术标准等,还有检修工作的难点、重点,都给出了针对性的解决方案,强调应修尽修,修必修好原则,做到工作面对面、彻底梳理不漏项,带领中刚方员工安心地投入到检修工作中。

次大修,卢阿拉巴铜冶炼对熔炼分厂、硫酸分厂、气体车间、供配电车间、汽水车间等单位共计962个项目的设备设施进行了大范围的检查和维修。各参战单位严格落实公司统一部署安排,立足自身、锻炼队伍,积极承担任务,细化检修工作内容,不推诿、主动加压,掀起检修竞技热潮。其中,熔炼分厂配合设备部的检修进度主线,完成熔炼炉、吹炼炉两台炉子炉墙和水套全部拆除重砌任务,同时还穿插着对配套的上料系统、供氧、供水管路系统进行拆除和安装,涉及到的技改项目10余项,备件准备率100%,技改实施率100%。硫酸分厂秉承着“坚持培训、大胆放手、中刚携手”的原则,执行“中方员工要做好老师、刚方员工要自我管理”的管理模式,提前编制检修方案,将检修方案细化,工按照步骤化、表格化执行,区域中、刚方检修负责人把控过程质量,有效的提高全体刚方员工素质,提升了分厂的整体综合素质。气体车间在完成既定检修任务后发现阀门有阀轴磨损和漏气的情况后,不等不靠,自我加压,主动克服人员紧张、工作任务重等困难,对车间全系统的50个程控阀门、汽动阀门和电磁阀进行排查自修,全面提高设备检修质量,严格实施精益检修。

三年来最大的一次检修攻坚战耗时57天落下了帷幕,这是一场集体的“亮剑”,奋战在一线的干部员工,用辛勤的汗水和炽热的真情,书写了公司检修奋斗史上的新篇章。下一步,卢阿拉巴铜冶炼将全力以“复”加速跑,再接再厉向高效生产要效益。
